Оптимизация сетевой модели по критерию затраты
Исходные данные:
События (предки) | начало работ | готовность деталей | готовность документации | поступление дополнительного оборудования | готовность блоков |
События (потомки) | |||||
готовность деталей | изготовление деталей (4/3) | ||||
готовность документации | подготовка документации (5/2) | установка дополнительного оборудования (12/6) | составление инструкций (11/6) | ||
поступление дополнительного оборудования | закупка дополнительного оборудования (10/5) | ||||
готовность блоков | сборка блоков (6/4) | ||||
готовность изделия | компоновка изделия (9/6) |
Работы | Нормальный вариант | Ускоренный вариант | Прирост затрат на одни сутки ускорения | |||
Время (сутки) | Затраты (у.е.) | Время (сутки) | Затраты (у.е.) | |||
изготовление деталей | 4 | 100 | 3 | 120 | 20 | |
закупка дополнительного оборудования | 10 | 150 | 5 | 225 | 15 | |
сборка блоков | 6 | 50 | 4 | 100 | 25 | |
подготовка документации | 5 | 70 | 2 | 100 | 10 | |
установка дополнительного оборудования | 12 | 250 | 6 | 430 | 30 | |
составление инструкций | 11 | 260 | 6 | 435 | 35 | |
компоновка изделия | 9 | 180 | 6 | 300 | 40 | |
ВСЕГО | 1060 | ВСЕГО | 1710 | |||
Заданная продолжительность выполнения всего комплекса производственных работ – 21 сутки.
Цель:Определить минимальную стоимость комплекса производственных работ при заданной продолжительности его выполнения и других указанных условиях.
Введение
Сетевое планирование – метод управления, основанный на использовании математического аппарата теории графов и системного подхода для отображения и алгоритмизации комплексов взаимосвязанных работ, действий или мероприятий для достижения четко поставленной цели.Основная цель сетевого планирования - сокращение до минимума продолжительности проекта.
Задача сетевого планирования состоит в том, чтобы графически, наглядно и системно отобразить и оптимизировать последовательность и взаимозависимость работ, действий или мероприятий, обеспечивающих своевременное и планомерное достижение конечных целей. Для отображения и алгоритмизации тех или иных действий или ситуаций используются экономико-математические модели, которые принято называть сетевыми моделями, простейшие из них - сетевые графики. С помощью сетевой модели руководитель работ или операции имеет возможность системно и масштабно представлять весь ход работ или оперативных мероприятий, управлять процессом их осуществления, а также маневрировать ресурсами.
Таким образом, методы сетевого моделирования относятся к методам принятия оптимальных решений, что оправдывает рассмотрение этого типа моделей в данной курсовой работе.
Целью данной курсовой работы является определение минимальной стоимости комплекса производственных работ при заданной продолжительности работ. Для достижения поставленной цели необходимо решить следующие задачи:
- построить сетевой график;
- проанализировать сетевой график;
- провести оптимизацию сетевого графика.
Построение сетевого графика
В построенном сетевом графике должно быть 6 событий-вершин и 7 работ-дуг.Построение сетевого графика производится по первой таблице исходных данных.
В этой таблице в шапках по горизонтали и вертикали перечисляются все события, в остальной части таблицы приводятся работы.
Начальным событием– истоком I является«начало работ», а завершающим событием– стоком S – «готовность изделия». Поэтому нужно пронумеровать их соответственно числами 1 и 6.
События (предки) | начало работ (1) | готовность деталей | готовность документации | поступление дополнительного оборудования | готовность блоков |
События (потомки) | |||||
готовность деталей | изготовление деталей (4/3) | ||||
готовность документации | подготовка документации (5/2) | установка дополнительного оборудования (12/6) | составление инструкций (11/6) | ||
поступление дополнительного оборудования | закупка дополнительного оборудования (10/5) | ||||
готовность блоков | сборка блоков (6/4) | ||||
готовность изделия (6) | компоновка изделия (9/6) |
События (предки) | начало работ (1) | готовность деталей (2) | готовность документации | поступление дополнительного оборудования (3) | готовность блоков |
События (потомки) | |||||
готовность деталей (2) | изготовление деталей (4/3) | ||||
готовность документации | подготовка документации (5/2) | установка дополнительного оборудования (12/6) | составление инструкций (11/6) | ||
поступление дополнительного оборудования (3) | закупка дополнительного оборудования (10/5) | ||||
готовность блоков | сборка блоков (6/4) | ||||
готовность изделия (6) | компоновка изделия (9/6) |
События (предки) | начало работ (1) | готовность деталей (2) | готовность документации (4) | поступление дополнительного оборудования (3) | готовность блоков (5) |
События (потомки) | |||||
готовность деталей (2) | изготовление деталей (4/3) | ||||
готовность документации (4) | подготовка документации (5/2) | установка дополнительного оборудования (12/6) | составление инструкций (11/6) | ||
поступление дополнительного оборудования (3) | закупка дополнительного оборудования (10/5) | ||||
готовность блоков (5) | сборка блоков (6/4) | ||||
готовность изделия (6) | компоновка изделия (9/6) |

Полученный график оказался неупорядоченным, т.к. предок5 предшествует по-томку4 (5<4). Поэтому эти числа необходимо поменять местами, чтобы получить упорядоченный граф – сетевой график.

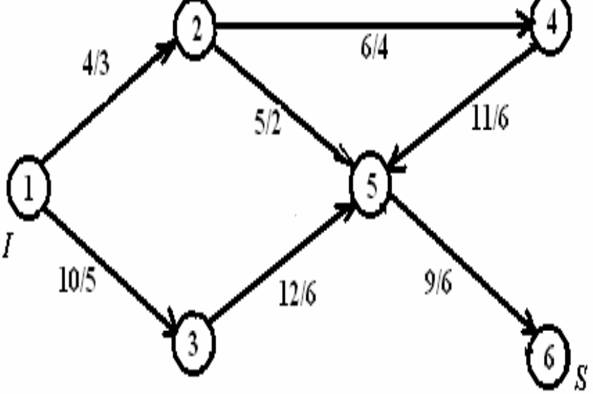

Тогда получим окончательный сетевой график.
Используя полученную нумерацию событий в графике, получим вторую таблицу
исходных данных в задании. Она примет вид:
Работы | Нормальный вариант | Ускоренный вариант | Прирост затрат на одни сутки ускорения | |||
Время (сутки) | Затраты (у.е.) | Время (сутки) | Затраты (у.е.) | |||
1-2 | 4 | 100 | 3 | 120 | 20 | |
1-3 | 10 | 150 | 5 | 225 | 15 | |
2-4 | 6 | 50 | 4 | 100 | 25 | |
2-5 | 5 | 70 | 2 | 100 | 10 | |
3-5 | 12 | 250 | 6 | 430 | 30 | |
4-5 | 11 | 260 | 6 | 435 | 35 | |
5-6 | 9 | 180 | 6 | 300 | 40 | |
ВСЕГО | 1060 | ВСЕГО | 1710 | |||
2. Анализ сетевого графика
Проведем анализ сетевого графика: Полные пути | Продолжительность (сутки) | |
Нормальный режим | Ускоренный режим | |
1-2-5-6 | 18 | 11 |
1-2-4-5-6 | 30 | 19 |
1-3-5-6 | 31 | 17 |
3. Оптимизация сетевого графика
Требуется оптимизировать по критерию минимизации затрат сетевой график, при заданной продолжительности выполнения всего комплекса работ за 21 сутки.Представим алгоритм решения поставленной оптимизационной задачи первым способом (нормальный вариант выполнения комплекса работ) в таблице:
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) | ||||
2 | 15 | 1-3 | (5) | ||||
3 | 20 | 1-2 | (1) | ||||
4 | 25 | 2-4 | (2) | ||||
5 | 30 | 3-5 | (6) | ||||
6 | 35 | 4-5 | (5) | ||||
7 | 40 | 5-6 | (3) | ||||
В С Е Г О |
На первом шаге рассматривается работа 2-5, которая входит в первый полный путь
и ее продолжительность сокращать не нужно, т.к. продолжительность первого полного
пути меньше требуемой:
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) - | - | - | - | - |
2 | 15 | 1-3 | (5) | ||||
3 | 20 | 1-2 | (1) | ||||
4 | 25 | 2-4 | (2) | ||||
5 | 30 | 3-5 | (6) | ||||
6 | 35 | 4-5 | (5) | ||||
7 | 40 | 5-6 | (3) | ||||
В С Е Г О |
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) - | - | - | - | - |
2 | 15 | 1-3 | (5) 5 | - | - | 26 | 75 |
3 | 20 | 1-2 | (1) | ||||
4 | 25 | 2-4 | (2) | ||||
5 | 30 | 3-5 | (6) | ||||
6 | 35 | 4-5 | (5) | ||||
7 | 40 | 5-6 | (3) | ||||
В С Е Г О |
Работа 1-2, соответствующая третьему шагу, входит в первый и второй полные пути. Она может быть сокращена на максимально возможную величину(указано в скобках), т.к. при этом продолжительность второго полного пути все равно будет выше требуемой (30-1=29>21), а следовательно, и весь комплекс работ будет выполнен за большее количество суток, чем задано. И это несмотря на то, что продолжительность первого полного пути сокращения не требовала. Затраты на такое сокращение рассчитываются аналогично: 1х20=20.
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) - | - | - | - | - |
2 | 15 | 1-3 | (5) 5 | - | - | 26 | 75 |
3 | 20 | 1-2 | (1) 1 | 17 | 29 | - | 20 |
4 | 25 | 2-4 | (2) | ||||
5 | 30 | 3-5 | (6) | ||||
6 | 35 | 4-5 | (5) | ||||
7 | 40 | 5-6 | (3) | ||||
В С Е Г О |
Также рассчитываются затраты на такое сокращение: 2х25=50.
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) - | - | - | - | - |
2 | 15 | 1-3 | (5) 5 | - | - | 26 | 75 |
3 | 20 | 1-2 | (1) 1 | 17 | 29 | - | 20 |
4 | 25 | 2-4 | (2) 2 | - | 27 | - | 50 |
5 | 30 | 3-5 | (6) | ||||
6 | 35 | 4-5 | (5) | ||||
7 | 40 | 5-6 | (3) | ||||
В С Е Г О |
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) - | - | - | - | - |
2 | 15 | 1-3 | (5) 5 | - | - | 26 | 75 |
3 | 20 | 1-2 | (1) 1 | 17 | 29 | - | 20 |
4 | 25 | 2-4 | (2) 2 | - | 27 | - | 50 |
5 | 30 | 3-5 | (6) 5 | - | - | 21 | 150 |
6 | 35 | 4-5 | (5) | ||||
7 | 40 | 5-6 | (3) | ||||
В С Е Г О |
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) - | - | - | - | - |
2 | 15 | 1-3 | (5) 5 | - | - | 26 | 75 |
3 | 20 | 1-2 | (1) 1 | 17 | 29 | - | 20 |
4 | 25 | 2-4 | (2) 2 | - | 27 | - | 50 |
5 | 30 | 3-5 | (6) 5 | - | - | 21 | 150 |
6 | 35 | 4-5 | (5) 5 | - | 22 | - | 175 |
7 | 40 | 5-6 | (3) | ||||
В С Е Г О |
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) - | - | - | - | - |
2 | 15 | 1-3 | (5) 5 | - | - | 26 | 75 |
3 | 20 | 1-2 | (1) 1 | 17 | 29 | - | 20 |
4 | 25 | 2-4 | (2) 2 | - | 27 | - | 50 |
5 | 30 | 3-5 | (6) 5 | - | - | 21 | 150 |
6 | 35 | 4-5 | (5) 5 | - | 22 | - | 175 |
7 | 40 | 5-6 | (3) 1 | 16 | 21 | 20 | 40 |
В С Е Г О | 510 |
Анализируются полученные результаты на их оптимальность. Равна заданной только продолжительность второго полного пути, а продолжительности остальных полных путей меньше заданной, поэтому нужно проанализировать их изменения. Продолжительность первого полного пути меньше заданной, но ее нельзя увеличить, т.к. при этом увеличится продолжительность второго полного пути, равная заданной. Продолжительность третьего полного пути также меньше заданной, но ее можно увеличить на шагах 2 и 5, т.к. это не связано с увеличением продолжительности других путей. Изменим продолжительность этого полного пути на5 шаге как наиболее дорогом, а, следовательно, соответствующем наибольшему уменьшению стоимости всего комплекса работ.
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 18 | 30 | 31 | - |
1 | 10 | 2-5 | (3) - | - | - | - | - |
2 | 15 | 1-3 | (5) 5 | - | - | 26 | 75 |
3 | 20 | 1-2 | (1) 1 | 17 | 29 | - | 20 |
4 | 25 | 2-4 | (2) 2 | - | 27 | - | 50 |
5 | 30 | 3-5 | (6) 4 | - | - | 22 | 120 |
6 | 35 | 4-5 | (5) 5 | - | 22 | - | 175 |
7 | 40 | 5-6 | (3) 1 | 16 | 21 | 21 | 40 |
В С Е Г О | 480 |
Представим алгоритм решения поставленной оптимизационной задачи вторым способом (ускоренный вариант выполнения комплекса работ) в таблице:
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 11 | 19 | 17 | - |
1 | 40 | 5-6 | (3) | ||||
2 | 35 | 4-5 | (5) | ||||
3 | 30 | 3-5 | (6) | ||||
4 | 25 | 2-4 | (2) | ||||
5 | 20 | 1-2 | (1) | ||||
6 | 15 | 1-3 | (5) | ||||
7 | 10 | 2-5 | (3) | ||||
В С Е Г О |
На первом шаге продолжительность работы 5-6 может быть увеличена только на 2 суток, т.к. при этом продолжительность второго полного пути станет как требуемая в задании.
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 11 | 19 | 17 | - |
1 | 40 | 5-6 | (3) 2 | 13 | 21 | 19 | -80 |
2 | 35 | 4-5 | (5) | ||||
3 | 30 | 3-5 | (6) | ||||
4 | 25 | 2-4 | (2) | ||||
5 | 20 | 1-2 | (1) | ||||
6 | 15 | 1-3 | (5) | ||||
7 | 10 | 2-5 | (3) | ||||
В С Е Г О |
Второй шаг придется не использовать, т.к. увеличение продолжительности соответствующей ему работы 4-5 приведет к недопустимому увеличению продолжительности второго полного пути, а следовательно, и всего комплекса работ.
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 11 | 19 | 17 | - |
1 | 40 | 5-6 | (3) 2 | 13 | 21 | 19 | -80 |
2 | 35 | 4-5 | (5) - | - | - | - | - |
3 | 30 | 3-5 | (6) | ||||
4 | 25 | 2-4 | (2) | ||||
5 | 20 | 1-2 | (1) | ||||
6 | 15 | 1-3 | (5) | ||||
7 | 10 | 2-5 | (3) | ||||
В С Е Г О |
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 11 | 19 | 17 | - |
1 | 40 | 5-6 | (3) 2 | 13 | 21 | 19 | -80 |
2 | 35 | 4-5 | (5) - | - | - | - | - |
3 | 30 | 3-5 | (6) 2 | - | - | 21 | -60 |
4 | 25 | 2-4 | (2) | ||||
5 | 20 | 1-2 | (1) | ||||
6 | 15 | 1-3 | (5) | ||||
7 | 10 | 2-5 | (3) | ||||
В С Е Г О |
(у.е.), т.е. -60 у.е.
Четвертый, пятый и шестой шаги пропускаем по той же причине, что и второй шаг.
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 11 | 19 | 17 | - |
1 | 40 | 5-6 | (3) 2 | 13 | 21 | 19 | -80 |
2 | 35 | 4-5 | (5) - | - | - | - | - |
3 | 30 | 3-5 | (6) 2 | - | - | 21 | -60 |
4 | 25 | 2-4 | (2) - | - | - | - | - |
5 | 20 | 1-2 | (1) - | - | - | - | - |
6 | 15 | 1-3 | (5) - | - | - | - | - |
7 | 10 | 2-5 | (3) | ||||
В С Е Г О |
№ шага | Суточный прирост затрат | Работа | Количество сокращаемых суток | Продолжительность полного пути | Общий прирост затрат | ||
1-2-5-6 | 1-2-4-5-6 | 1-3-5-6 | |||||
0 | - | - | - | 11 | 19 | 17 | - |
1 | 40 | 5-6 | (3) 2 | 13 | 21 | 19 | -80 |
2 | 35 | 4-5 | (5) - | - | - | - | - |
3 | 30 | 3-5 | (6) 2 | - | - | 21 | -60 |
4 | 25 | 2-4 | (2) - | - | - | - | - |
5 | 20 | 1-2 | (1) - | - | - | - | - |
6 | 15 | 1-3 | (5) - | - | - | - | - |
7 | 10 | 2-5 | (3) 3 | 16 | - | - | -30 |
В С Е Г О | -170 |
Итоговые результаты, полученные обоими способами оптимизации, должны совпадать. Проверим это:
1) продолжительности соответствующих полных путей после оптимизации
совпадают– 16,21,21;
2) стоимости выполнения всего комплекса работ после оптимизации совпадают – 1540.
Заключение
В данной курсовой работе был построен сетевой график, проведен его анализ. Произведена оптимизация сетевого графика. При использовании данных методик можно найти критический путь сетевого графика. В результате оптимизации определили минимальную стоимость комплекса работ при заданной продолжительности его выполнения:· при снижении продолжительности выполнения всего комплекса работ с 31 суток (критический путь) до 21 суток оптимальные затраты составят 1540 (у.е.).
· при увеличении продолжительности выполнения всего комплекса работ с 19 суток (критический путь) до 21 суток оптимальные затраты составят 1540 (у.е.).
Список использованной литературы
- Абланская Л.В., Бабешко Л.О., Баусов Л.И. Экономико-математическое моделирование: М.: Экзамен, 2006г. – 800с.
- Баканов М.И., Шеремет А.Д. Теория экономического анализа: Учебник. - М.: Финансы и статистика, 1997.
- Дрогобыцкого И.Н Экономико-математическое моделирование: М.: Экзамен, 2004г. – 323с.
- Казаков О.Л., Миненко С.Н., Смирнов Г.Б. Экономико-математическое моделирование: учебно-методическое пособие. – М.: МГИУ, 2006. - 136 с.
- Конюховский П.В Математические методы исследования операций в экономике: С-Петербург: Питер 2003г. - 208 с.
